收悉您对朝阳大道“补丁”的问题反映后,我局高度重视,立即要求项目施工单位广安交投集团对相关情况进行核实说明。
经广安交投集团核查,网友反映的“朝阳大道”,即广前路城区段改造工程。该项目于2018年4月进场施工。由于项目涉及地下管线多、产权单位复杂,征拆工作推进困难。
为缓解春节期间交通压力,根据市政府安排,广前路城区段改造工程项目需于2020年春节前通车。为顺利完成工作目标,施工单位调整施工工序,对未拆迁的国家电网架空线路电杆打围保留;对已完成拆迁的部分按照工序抓紧施工,并进行路面沥青砼摊铺作业。
2019年12月中旬,国家电网开始进行地埋电缆施工。2020年1月初,国家电网完成地埋电缆及附属配电设施安装后,对沿线架空电力杆线进行拆迁。随后,施工单位对原杆线位置进行土石方开挖及路基、路面沥青砼摊铺施工。2020年1月16日,广前大道城区段初步开放通车。

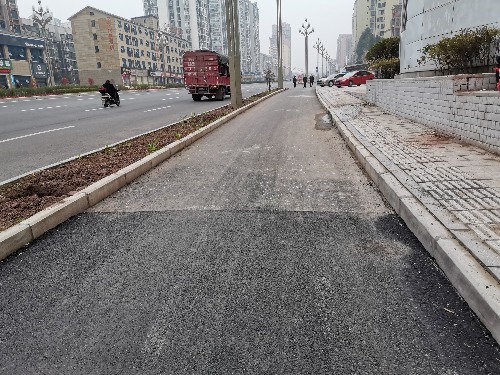

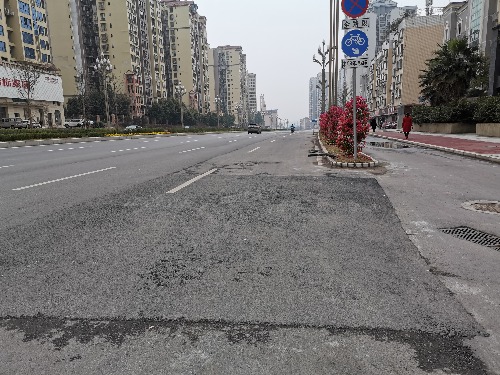

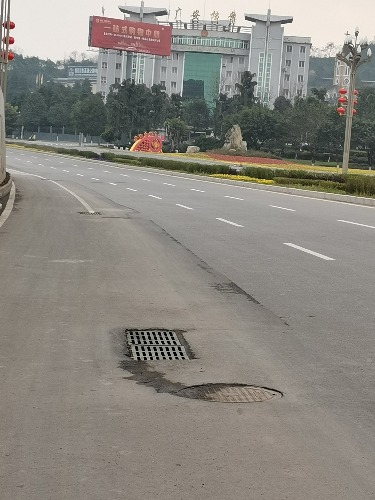

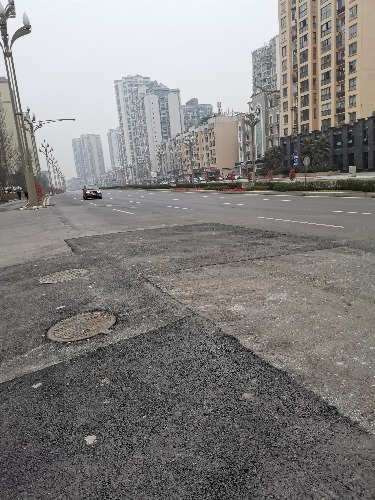

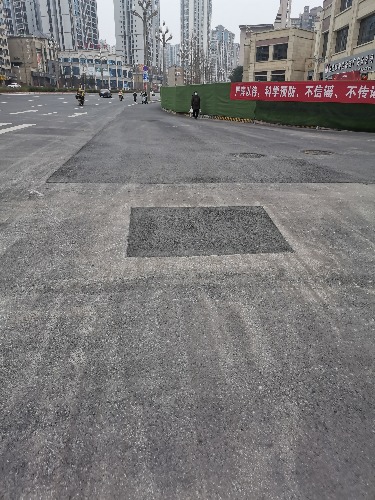

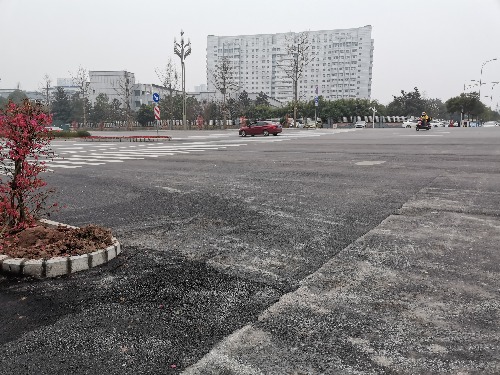

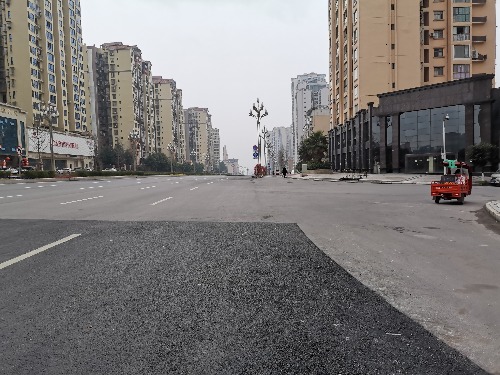

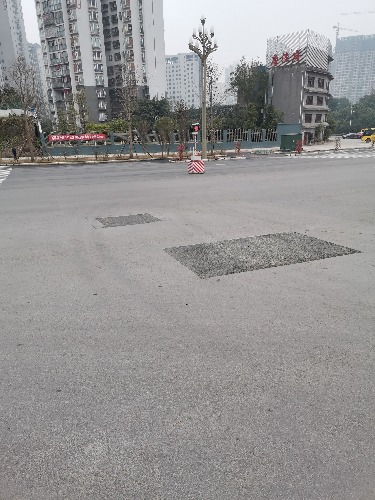

经查,广前路城区段(朝阳大道)路面“补丁”,多为原电力杆线位置。因原未完成拆迁的电力杆线位置的施工时间,与其他已完成拆迁的位置的施工时间,存在差异,因此杆线部位与原施工路面沥青砼处出现接缝与色差。
我局已要求广安交投集团在今后的城市道路建设中,统筹抓好征拆等前期工作,强化施工组织管理,优化建设时序,尽量避免此类情况再次发生。
