[呼声回应] 南充市水投水务局顺庆区惠民街工程严重拖工[已回复]

[复制链接]

顺庆区惠民街封路8月至10月了期间一至没工人施工严重拖工,影响佳兆业居民出行,公告告知2019年10月20日完工,今天10月23日了没工人施工,望南充市政府,市城建局领导落实为民服务一下https://img.mala.cn/forum/201910/25/170715cls3ul11autnvq8v.jpghttps://img.mala.cn/forum/201910/25/170716xin8yd8ahzh8in8y.jpg 170716atrpfndnrrpprzny.jpg https://img.mala.cn/forum/201910/25/170717wpq60m5jrjqx5u5x.jpg 170718lem8h8ql87j8z1h7.jpg https://img.mala.cn/forum/201910/25/170719fqdk50fwkvdrrfr6.jpghttps://img.mala.cn/forum/201910/25/170719q3v3mbgpy9mvmoen.jpg 170720fe88cap44plcpk8y.jpg 170721as8zuss83r1dd3s8.jpg

=================
编辑备注:南充康源水务https://img.mala.cn/common/c8/common_2_verify_icon.gif于10月31日回复,内容见2楼。
打赏

微信扫一扫,转发朋友圈

已有 52 人转发至微信朋友圈

   本贴仅代表作者观点,与麻辣社区立场无关。
   麻辣社区平台所有图文、视频,未经授权禁止转载。
   本贴仅代表作者观点,与麻辣社区立场无关。  麻辣社区平台所有图文、视频,未经授权禁止转载。
发表于 2019-10-31 11:29 | 显示全部楼层
南充水务投资(集团)有限责任公司
关于顺庆区惠民街工程严重拖工的回复

尊敬的网友:
你好,你所反映的“顺庆区惠民街工程严重拖工”的帖子已收悉,我司高度重视,及时交于职能部门核处,现将情况回复如下:

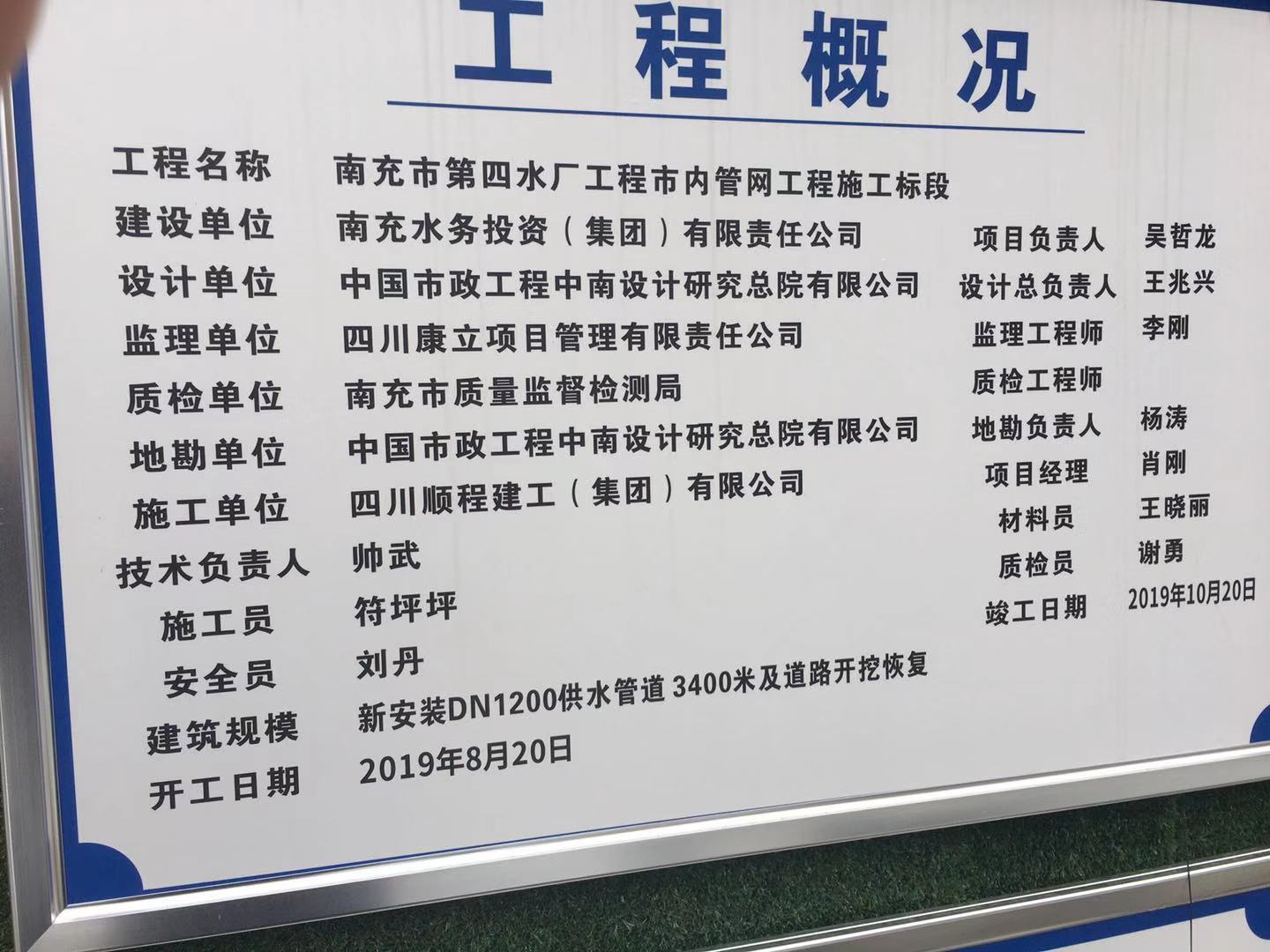

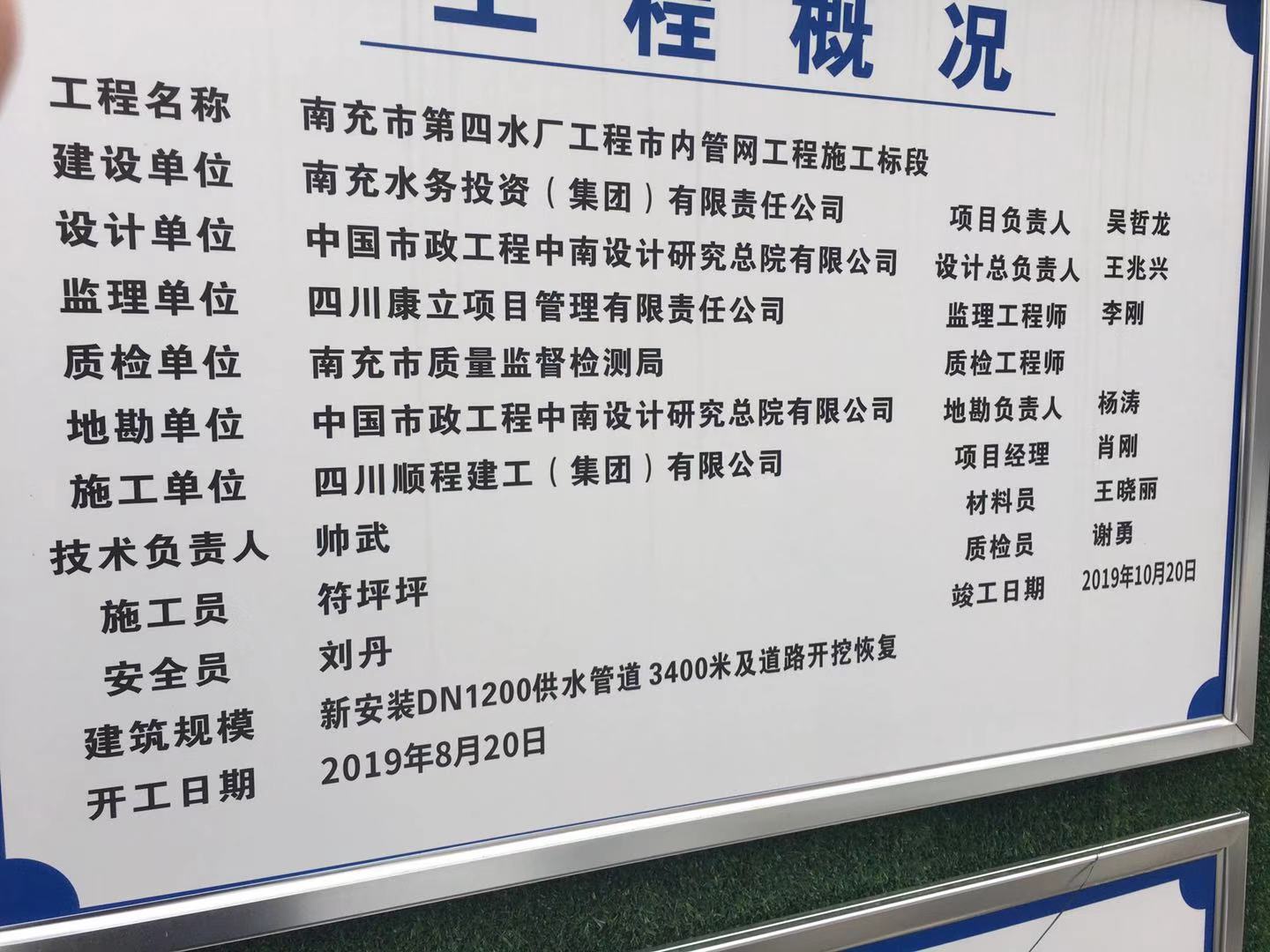

我司新建的南充市第四自来水厂市内管网工程,进行202线给水管道惠民街段及北段的管网埋设。设计总管长3220米,管径DN1200。其中惠民街段起点为白土坝路与惠民街交叉口,终点在惠民街与正兴街交叉口,管道长度为221米。
该路段原计划于10月20日前完成。但由于施工惠民街段时,部分路段开挖出淤泥,加之9月至10月雨水较多,管道基础承载力无法满足设计要求,故清淤需采取局部换填方案,待承载力达到要求后,方能进行下步施工。
目前该工程已开挖出该区域土方,采用同级配碎石进行了换填工作。下步将立即实施管道安装工作,预计该路段施工将在11月30日前完成。
施工期间,我司将做好安全文明施工,优化施工组织安排,确保工程如期完工。给市民带来不便,敬请谅解。
    特此回复。

                    南充水务投资(集团)有限责任公司
                            2019年10月31日
